Projet d'Elicio

Publié le par minique

Demandeur – Porteur du projet :
   Monsieur Bruno CLAESSENS
   Madame Marie DESCAMPS
   Madame Heidi THOMS

Auteur de l’étude d’incidences :
   Julien OTOUL, CSD Ingénieurs

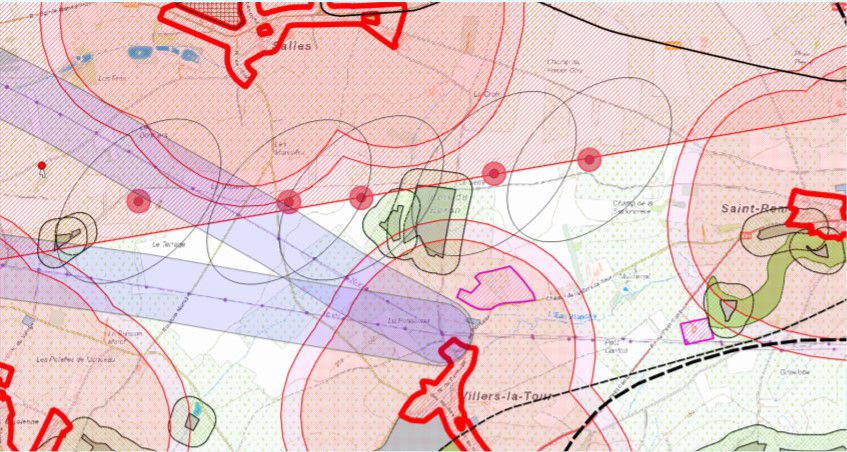

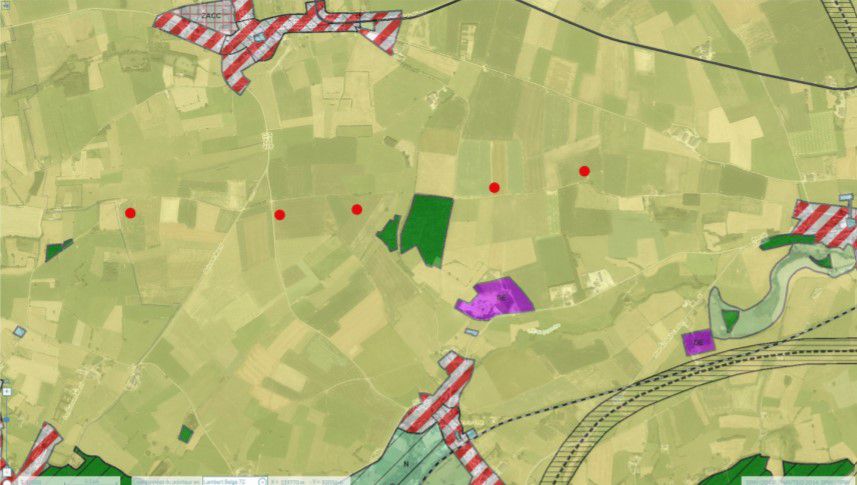

Le projet, composé de 5 éoliennes, est situé en zone rurale, sur la plaine qui s’étend entre les villages de Salles, Villers-la-Tour et St-Remy. Le site est sélectionné pour son potentiel venteux, sa distance par rapport aux zones d’habitat. Les éoliennes sont implantées en zone agricole. Toutes les habitations situées dans la zone d’habitat définie au plan de secteur sont situées à une distance minimum de 750 m, soit plus de quatre fois la hauteur des éoliennes (hauteur max = 180 m en bout de pâle). Les quelques habitations situées hors zone d’habitat au plan de secteur se situent au minimum à 430 m de distance des éoliennes.






















Les éoliennes auront une puissance individuelle comprise entre 3,4 et 5,6 MW, soit de 17 à 28 MW au total, avec une hauteur maximale de 180 mètres (bout de pâle comprise). La longueur des pâles sera de 69 mètres.



Province

Hainaut

Hauteur maximum de la nacelle

114 m

Commune

CHIMAY

Hauteur totale maximum

180 m

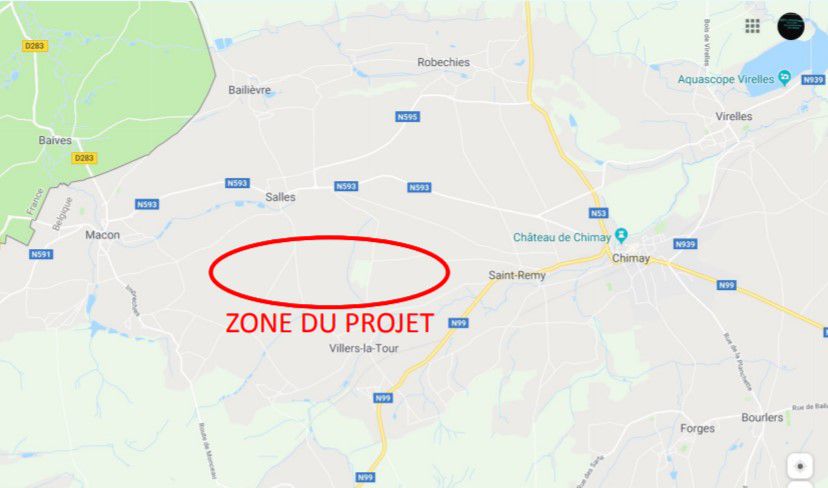

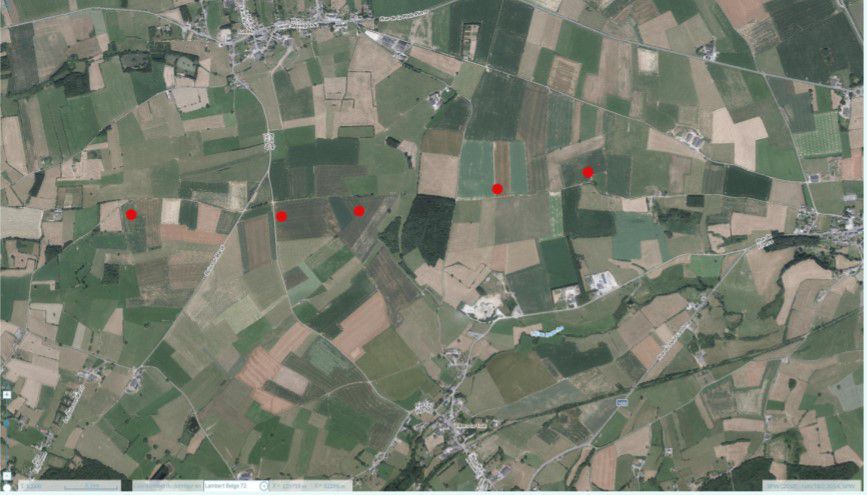

Implantation

Entre Salles, Villers-la-Tour et St-Remy

Production annuelle estimée

35 GWh/an



Nombre d’éoliennes

5

Nombre de ménages équivalents

10 000



Puissance des éoliennes

De 3,4 à 5,6 MW

Tonnes de CO2 évitées / an

16 000



Diamètre maximum du rotor

138 m

Tonnes de CO2 évitées sur 20 ans

320 000







  • Ouvert à une participation citoyenne
  • Ouvert à une participation de la commune
  • Type de participation possible :
         Via coopérative citoyenne locale (à créer / existante);
         Participation de la commune ;
         Prise de participation dans la société d’exploitation ;
         Session partielle du permis ;
         emprunts subordonnés ;
       Schéma de participation sur mesure





Le timing estimé du projet est le suivant :



RIP (réunion d’information publique)

12 septembre 2019

Etudes d’incidences sur l’environnement

Novembre 2020

Dépôt du PU (permis unique)

Début 2021

Octroi permis 1e instance

Fin 2021

Construction et mise en service

2022-2024





(Source : RIP du projet)
